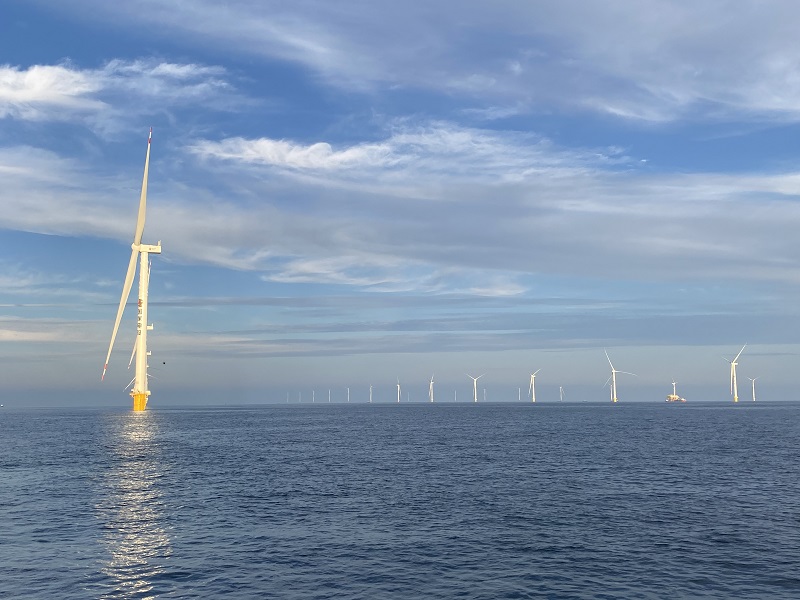

10月26日,山东院总承包建设的国家电投山东半岛南海上风电基地U1场址二期45万千瓦项目成功并网,标志着我国单体最大平价海上风电项目——山东半岛南U场址海上风电项目实现全容量并网。

在项目设计中,山东院采用模块化预装式设计制造国内单体容量最大模块化升压站,创新研发海上风机大直径单桩基础设计关键技术,全面推行适合海上风电大容量机组的66千伏集电系统,创新研发海上风电智慧安全监测系统,实现安全性、可靠性与经济性高度融合。
在项目建设中,山东院充分发挥总承包统筹协调作用,深度融合各参建单位优势资源,高效利用自主研发的海上风电作战指挥系统和安全管控平台,在极短时间内,动员了中天39、海峰1001、蓝鲲01、华西1600等国内一流第四代海上风电施工船,克服不利海况、交叉作业、机型复杂、施工海域狭窄、工序衔接紧张等困难挑战,在建设高峰时期投入“3打7吊4敷设”以及各类船舶60余艘,确保工程建设高效推进。
在各单位协同配合、日夜奋战下,该项目仅用时71天完成全部基础沉桩作业、122天完成全部风机吊装、84天完成全部66千伏海缆敷设作业,成为我国海上风电工程建设又一个新标杆。 |
